开始送电!“宁电入湘”工程完成168小时试运行
2025-06-30 来源:央视网 点击量:96

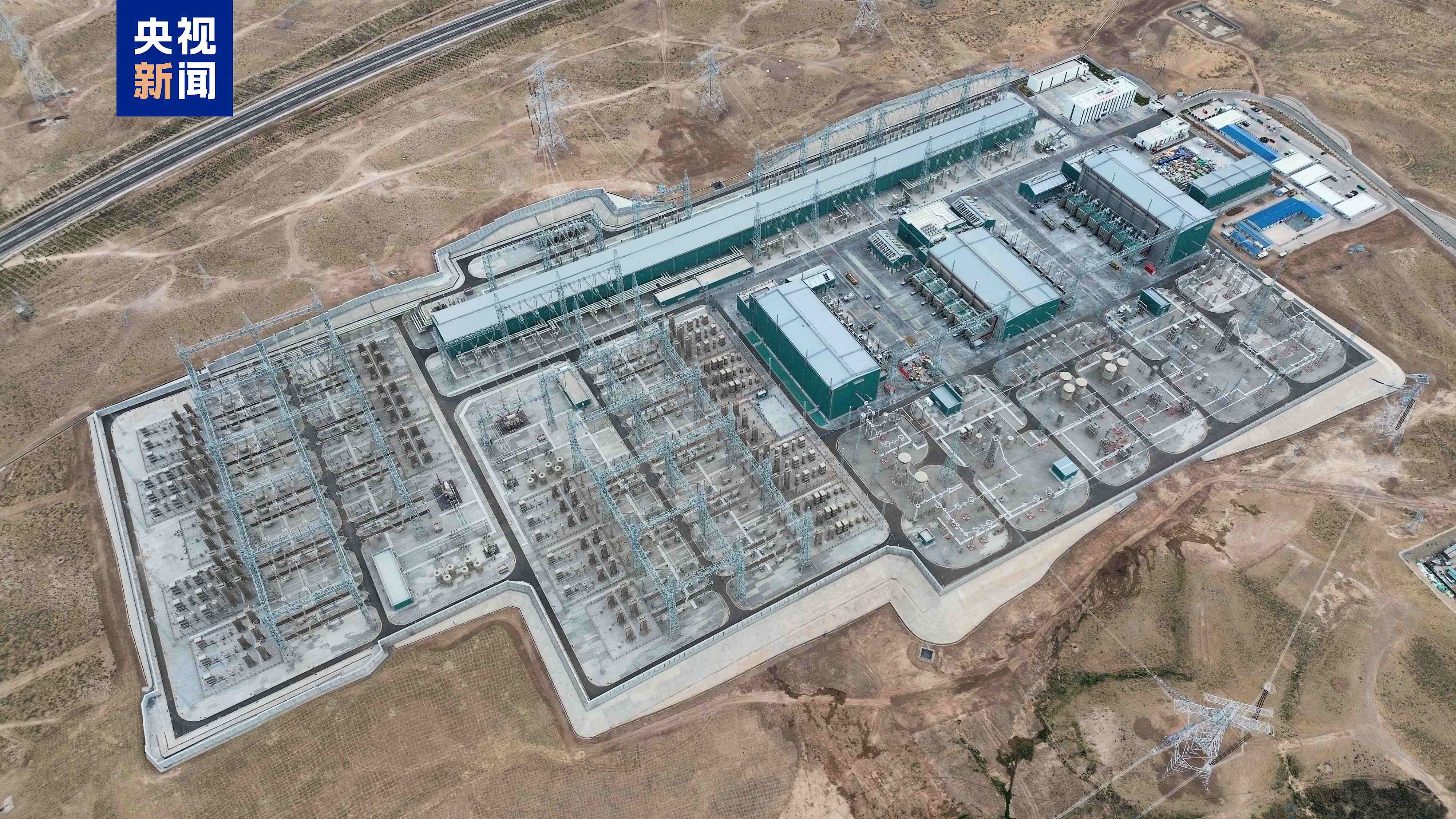

6月29日,宁夏-湖南±800千伏特高压直流输电工程圆满完成168小时试运行,具备400万千瓦送电能力,开始向湖南送电,将为湖南迎峰度夏提供清洁电力保障。在工程调试及试运行期间,已外送湖南电量1.4亿千瓦时。预计到9月中旬,“宁电入湘”工程将整体竣工投产,届时将具备800万千瓦送电能力。
“宁电入湘”工程额定电压±800千伏、额定容量800万千瓦,工程起于宁夏回族自治区中卫市中宁换流站,途经甘肃、陕西、重庆、湖北,止于湖南省衡阳市衡阳换流站,线路全长约1616公里。工程于2023年5月获得核准,是我国首条获批的以输送“沙戈荒”风电光伏大基地新能源为主的特高压输电通道,也是国家“十四五”规划重点项目。
宁夏太阳能、风能资源丰富,是“沙戈荒”新能源开发的主战场。“宁电入湘”工程配套电源装机容量共计1764万千瓦,其中新能源1300万千瓦,包括风电400万千瓦、光伏发电900万千瓦。
